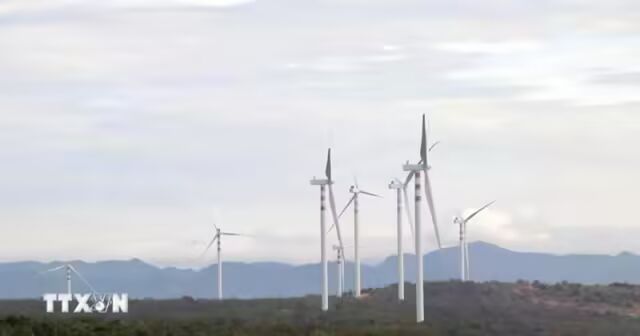

嘉莱省人民委员会近日签发第3030/QĐ-UBND号决定,批准二号伊亚勒风电项目投资主张。项目位于嘉莱省诸蒲(Chư Pưh)县和伊亚勒(Ia Le)乡,投资总额约1.468万亿越盾,其中30%为投资方自有资金,70%为融资资金。
嘉莱省人民委员会近日签发第3030/QĐ-UBND号决定,批准二号伊亚勒风电项目投资主张。项目位于嘉莱省诸蒲(Chư Pưh)县和伊亚勒(Ia Le)乡,投资总额约1.468万亿越盾,其中30%为投资方自有资金,70%为融资资金。
据越通社报道,项目将通过招标方式选择投资方,设计装机容量42兆瓦,预计年发电量约1.2378亿千瓦时。所发电力将通过二号波来古—克容布 220千伏输电线路接入国家电网。项目用地约27.3公顷,其中14.7公顷为长期使用,12.6公顷为施工临时用地。
根据计划,项目将于2026年9月至2027年2月完成专业审批、可研报告审定、购售电合同签订、技术设计及征地补偿等工作,2027年3月开工建设,2028年3月建成投运。
该项目旨在提供清洁电力,增加地方财政收入,为当地居民创造就业机会,推动工业发展,助力地方经济社会转型。嘉莱省要求投资方与军事、公安部门密切配合,保障国防安全,严格落实技术转让和人才培训要求。省人民委员会建议中标投资方研究优化建设方案,争取在已批准工期的前提下提前3至6个月投产,以尽早发挥投资效益。
嘉莱省强调,项目须在完成规划、土地、建设、环保、矿产、林业等全部法定审批手续后方可开工建设。有关部门和地方政府如在条件不具备情况下允许施工,将承担相应责任。此举旨在确保可再生能源项目依法有序推进,减少征地补偿中可能出现的问题,凝聚社会共识。此前,一号伊亚勒风电项目建设期间曾收到部分居民关于风机安全保护区内土地补偿机制的反馈。
据了解,一号伊亚勒风电场由高原第一风电投资发展股份公司投资建设,总装机容量100兆瓦,共安装28台风力发电机组。项目于2021年底实现47.2兆瓦容量部分商业运营,2023年12月实现全部装机容量投入商业运行。(完)

Troy,以丰富的经验专业的技能为您提供越南公司注册、越南工厂租赁、越南员工招聘、越南展会参展, 越南工作签证、越南工厂认证、越南留学、财务外包、人事外包、商标注册等服务。任何有关越南公司注册、工厂设立、越南投资等疑问,即可来电咨询我司!
电话:4000988557
Onlineservice
4000988557
sales1@troysupply.com
sales2@troysupply.com
Richard Liu
TROY
8936906
Troysupply_com
